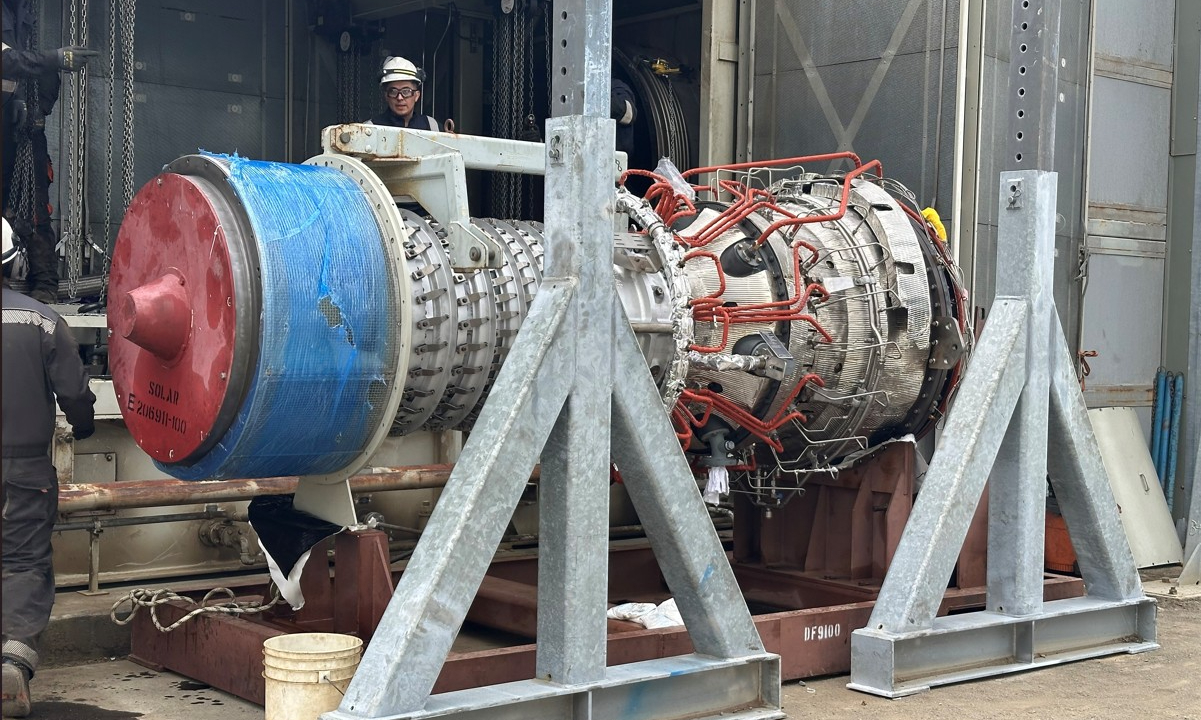

El trabajo corresponde a la unidad N°7, de 15 MW, cuyo mantenimiento está programado tras alcanzar las horas de operación definidas por el fabricante. Este proceso se realiza sin afectar el suministro, ya que el sistema cuenta con unidades de respaldo que permiten cubrir completamente la demanda eléctrica.
“Estamos realizando un mantenimiento mayor a la unidad N°7 de la Central Tres Puentes, debido a las horas de funcionamiento acumuladas desde su último servicio. Este tipo de intervención se efectúa cada 30 mil horas, y correspondía realizarla este año”, explicó Francisco Chamia, ingeniero de Mantención Mecánica de EDELMAG.
El profesional destacó además que el recambio permite asegurar altos estándares de confiabilidad. “Se trata de una unidad reparada y probada en Estados Unidos, lo que nos entrega la tranquilidad de contar con un equipo confiable. Para nuestros clientes, esto se traduce en continuidad y calidad del servicio”, señaló.
Estos trabajos se planifican con un año de anticipación y se ejecutan en coordinación con el fabricante de las turbinas. En esta ocasión, participan técnicos especializados de Solar Turbines, quienes certifican el proceso junto a profesionales de EDELMAG.
“Este tipo de labores se desarrolla en un plazo de una a dos semanas, con equipos mecánicos y eléctricos trabajando de forma coordinada. Desde Solar Turbines lideramos la tarea y acompañamos a EDELMAG durante todo el proceso”, indicó Adrian Macia, técnico de campo de la empresa, actualmente en Punta Arenas.
Con esta intervención, EDELMAG reafirma su compromiso con la comunidad magallánica, fortaleciendo un sistema eléctrico confiable, continuo y de alto estándar, clave para el desarrollo y bienestar de la región.
